Hướng Dẫn Kỹ Thuật Chống Thấm Cổ Ống Xuyên Sàn Hiệu Quả
Thấm dột từ khu vực hộp kỹ thuật, nhà vệ sinh rỉ nước xuống trần tầng dưới chắc chắn là “ác mộng” của rất nhiều chủ công trình. Bạn có biết, 90% nguyên nhân cốt lõi của tình trạng này đến từ những khe hở siêu nhỏ giữa ống nhựa PVC và sàn bê tông?
Bài viết dưới đây sẽ cung cấp cho bạn một quy trình xử lý kỹ thuật chuyên sâu, sử dụng kết hợp vữa không co ngót và thanh trương nở, cam kết giải quyết dứt điểm sự cố, đảm bảo không bao giờ thấm lại.
Tại sao cổ ống xuyên sàn lại là “điểm đen” dễ thấm dột nhất?
Điểm yếu chí mạng của cổ ống nằm ở sự khác biệt về bản chất vật liệu. Bê tông mác cao và ống nhựa (PVC hoặc HDPE) có hệ số co giãn vì nhiệt hoàn toàn khác nhau. Khi thời tiết thay đổi, sự co ngót không đồng đều này vô tình tạo ra các khe nứt vi phân tấc. Bê tông không thể bám dính tuyệt đối vào bề mặt nhựa nhẵn bóng, từ đó tạo thành “đường hầm” lý tưởng cho nước rò rỉ xuống tầng dưới.
Bên cạnh đặc tính vật liệu, các sai lầm từ yếu tố con người cũng khiến cổ ống trở thành điểm đen thấm dột:
- Lỗi thi công: Thợ xây thường có thói quen chèn xi măng hoặc vữa xây trát thông thường vào lỗ hổng thay vì sử dụng vữa rót không co ngót chuyên dụng.
- Thiếu vật tư chuyên dụng: Lược bỏ bước quấn thanh trương nở (Waterstop) quanh cổ ống trước khi đổ vữa để tiết kiệm chi phí hoặc do thiếu hiểu biết.
- Lỗi chống thấm bề mặt: Không quét màng chống thấm lỏng phủ trùm qua mép cổ ống, hoặc xử lý tạo dốc kém khiến khu vực quanh ống luôn bị đọng nước.

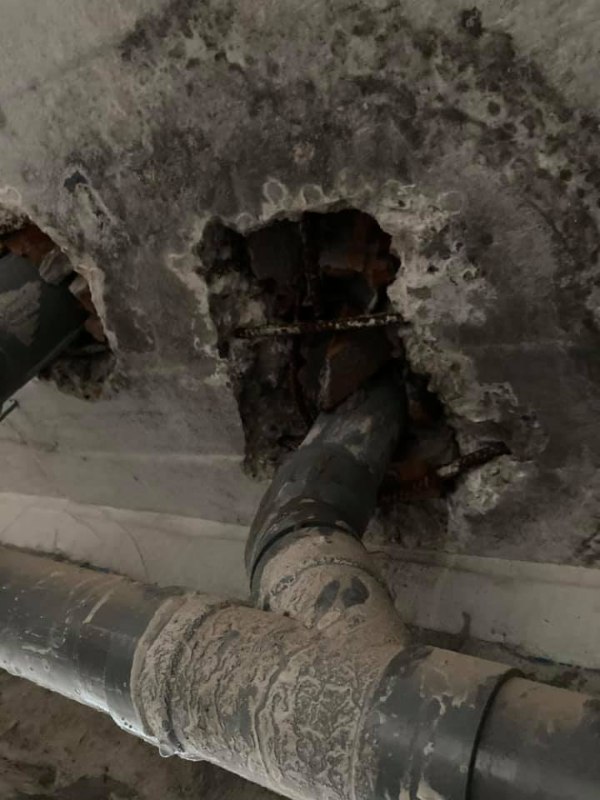

Rỉ nước từ khe ống xuyên sàn gây hỏng trần thạch cao bên dưới

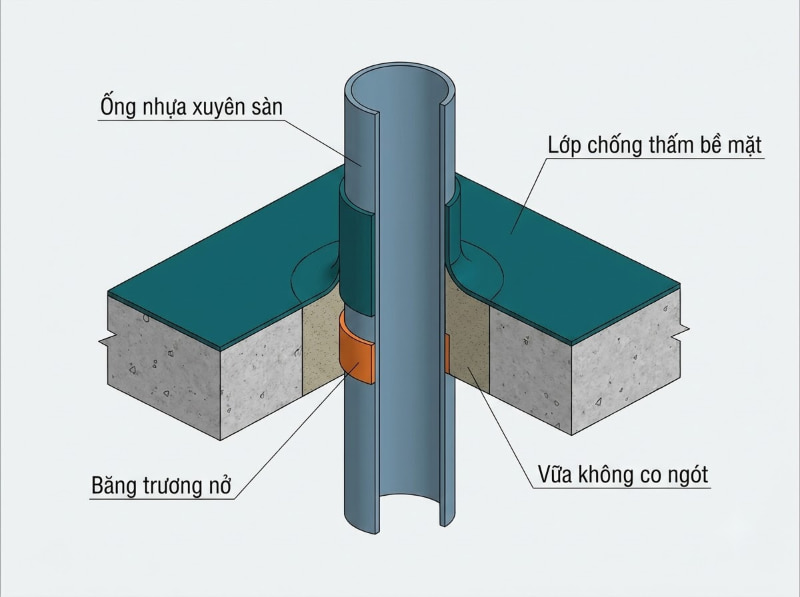

Các vật liệu chống thấm cổ ống “bắt buộc” phải có
Để xử lý triệt để, bạn không thể sử dụng xi măng thông thường. Dưới đây là bảng tổng hợp các vật tư chuyên dụng bắt buộc phải có cho hạng mục này:
| Tên vật tư | Chức năng chính | Gợi ý thương hiệu tốt nhất |
| Thanh trương nở (Waterstop) | Quấn quanh ống nhựa, tự động phình to (nở ra) khi tiếp xúc với nước để bịt kín mọi khe hở. | Sika Hydrotite CJ-Type, Hyperstop |
| Vữa rót không co ngót | Đổ lấp đầy lỗ hổng, chịu lực cường độ cao, không bị nứt nẻ, kết dính chặt vào cả bê tông cũ và ống nhựa. | Sika Grout 214-11, Neomax Grout |
| Hóa chất kết nối | Làm chất xúc tác, tăng độ bám dính tuyệt đối giữa lớp bê tông cũ và lớp vữa mới rót. | Sika Latex TH |
| Keo trám / Màng quét lỏng | Lớp “áo giáp” bảo vệ trên cùng, ngăn chặn nước thẩm thấu từ bề mặt gạch xuống kết cấu. | Sikaflex, Neomax 201 |
Quy trình chống thấm cổ ống xuyên sàn chuẩn kỹ thuật
Để đạt hiệu quả tối đa, thợ thi công cần tuân thủ nghiêm ngặt 5 bước tiêu chuẩn sau:
Bước 1: Chuẩn bị bề mặt và đục rãnh chữ V
- Sử dụng máy đục chuyên dụng để tẩy lớp bê tông thừa xung quanh cổ ống.
- Tiến hành tạo rãnh hình chữ V quanh ống với chiều sâu từ 3 – 5cm và chiều rộng từ 2 – 3cm.
- Dùng chổi cước và máy thổi bụi vệ sinh thật sạch sẽ vụn vữa, bụi bẩn, rỉ sét (nếu có) bám trên bề mặt bê tông và ống nhựa.

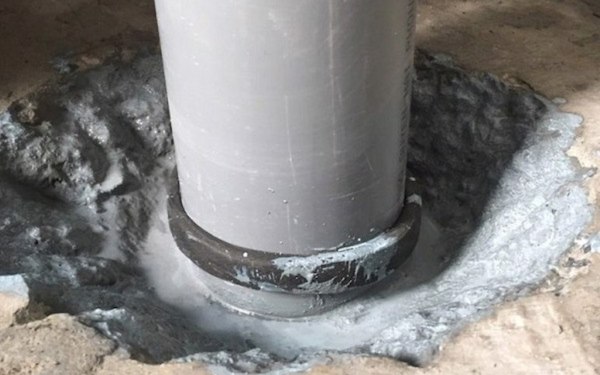

Đục rãnh chữ V quanh cổ ống
Bước 2: Quấn thanh trương nở chặn nước
- Đo và cắt thanh trương nở sao cho vừa vặn với chu vi ống nhựa.
- Quấn chặt thanh trương nở ôm sát mép ống, vị trí quấn tiêu chuẩn là nằm ở điểm giữa của bề dày sàn bê tông. Dùng keo chuyên dụng để cố định mép nối.

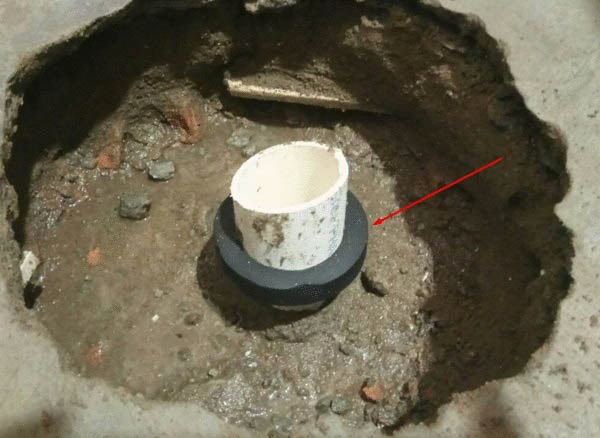

Thanh trương nở được quấn chặt quanh ống nhựa
Bước 3: Quét lớp lót và ghép cốp pha
- Phun một lượng nước vừa đủ để tưới ẩm bề mặt bê tông (lưu ý không để đọng nước).
- Quét một lớp hồ dầu kết nối (thường dùng hỗn hợp Sika Latex + Nước + Xi măng) lên bề mặt rãnh chữ V.
- Đối với ống xuyên thủng sàn, cần tiến hành ghép cốp pha ở mặt dưới sàn thật kín khít để chuẩn bị cho bước rót vữa, tránh tình trạng rò rỉ vật tư.
Bước 4: Đổ vữa không co ngót (Sika Grout)
- Trộn vữa Sika Grout với nước theo đúng tỷ lệ in trên bao bì bằng máy khuấy tốc độ thấp.
- Tiến hành rót vữa liên tục vào rãnh chữ V. Đây là bước quan trọng nhất trong quy trình chống thấm cổ ống để tránh việc tạo ra bọt khí bên trong. Đảm bảo lớp vữa lấp đầy toàn bộ không gian và ôm chặt lấy ống nhựa.

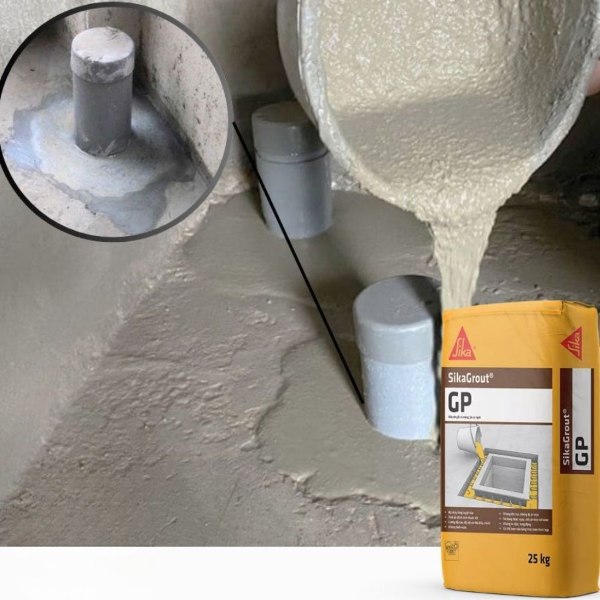

Rót vữa Sika Grout không co ngót lấp đầy cổ ống
Bước 5: Phủ màng chống thấm và nghiệm thu
- Sau khi lớp vữa Sika Grout khô và đạt cường độ (thường sau 24h), quét từ 2-3 lớp màng chống thấm lỏng phủ kín toàn bộ khu vực cổ ống và lan rộng ra mặt sàn xung quanh.
- Bắt buộc: Bơm nước ngâm thử nghiệm toàn bộ khu vực trong 24h – 48h để kiểm tra độ rò rỉ trước khi tiến hành cán vữa và lát gạch hoàn thiện.

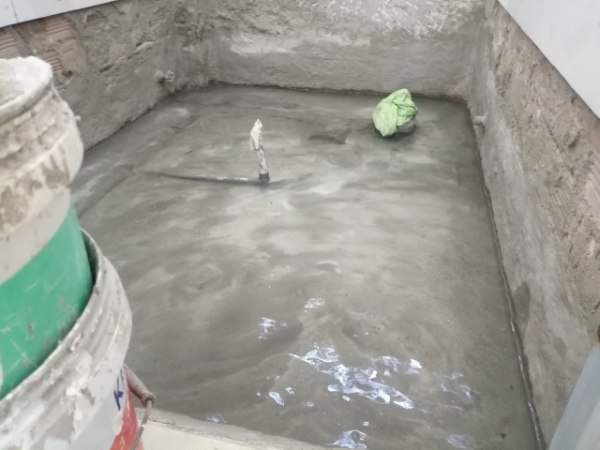

Quá trình ngâm thử nước nghiệm thu chống thấm cổ ống
3 Sai lầm khiến cổ ống bị thấm lại sau 1 năm sử dụng
Nhiều đơn vị thi công thiếu kinh nghiệm thường mắc phải các lỗi chí mạng sau, khiến công trình nhanh chóng xuống cấp chỉ sau 1 năm sử dụng:
Chỉ dùng xi măng tinh để trét mép ống
Xi măng khi ninh kết sẽ xảy ra hiện tượng mất nước và co ngót mạnh. Chỉ sau vài tháng, lớp xi măng này sẽ xuất hiện các vết nứt chân chim, tách rời hoàn toàn khỏi ống nhựa, tạo đường dẫn cho nước chảy thẳng xuống dưới.
Quấn thanh trương nở khi bề mặt còn ướt sũng
Thanh trương nở có đặc tính phình to ngay khi gặp nước. Nếu khu vực cổ ống đang ướt sũng hoặc đọng nước mà thợ đã vội quấn thanh Waterstop, nó sẽ nở ra trước khi vữa được đổ vào. Điều này làm mất hoàn toàn tác dụng chặn nước của vật tư về lâu dài.
Không đục rãnh chữ V mà đổ vữa thẳng lên trên
Nếu không có rãnh chữ V, lớp vữa đổ bù sẽ rất mỏng, lỏng lẻo và không có “chân bám” (ngàm) vào sàn bê tông cũ. Nước có thể dễ dàng luồn qua các khe tiếp giáp phẳng này để thấm xuống kết cấu.
Dịch vụ xử lý cổ ống chuyên nghiệp tại Chống Thấm Ngược Hà Nội
Trị dứt điểm sự cố thấm dột hộp kỹ thuật chưa bao giờ là bài toán đơn giản. Tự hào là đơn vị sở hữu năng lực chuyên môn cao, Chống Thấm Ngược Hà Nội chuyên tiếp nhận và xử lý triệt để các ca bệnh khó, thấm ngược, thấm hộp kỹ thuật phức tạp bằng giải pháp công nghệ hiện đại. Đặc biệt, thông qua mạng lưới liên kết với thương hiệu chống thấm Toàn Việt, chúng tôi mang đến hệ sinh thái dịch vụ chất lượng cao nhất cho mọi công trình.
Chúng tôi cam kết với khách hàng:
- Bảo hành bằng văn bản dài hạn: Từ 5 đến 10 năm cho hạng mục cổ ống.
- Vật liệu chính hãng 100%: Cam kết sử dụng Sika, Neomax, Hyperstop chuẩn xuất xứ.
- Quy trình chuẩn kỹ sư: Đội ngũ kỹ sư trực tiếp xuống hiện trường khảo sát, đánh giá nguyên nhân và lên phương án thi công chứ không giao khoán cho thợ tự làm.
